Carvão Pego de Abrantes para Pólo Renovável adiado para 2027

O Gigante energética espanhola Endesa adiou o cronograma para a transformação em energia renovável de 600 milhões de euros da central a carvão do Pego, desactivada, em Abrantes, confirmando agora que a construção terá início em 2027—um atraso atribuído à complexidade do licenciamento ambiental e aos ajustamentos em curso exigidos pelas autoridades de avaliação de impacto de Portugal. Para os residentes e empresas que estão de olho na transição da região para longe dos combustíveis fósseis, o adiamento prolonga a espera pelo que promete ser uma das instalações híbridas renováveis ​​mais ambiciosas da Europa, concebida para alimentar centros de dados e a indústria pesada com 600 MW de armazenamento combinado eólico, solar e de bateria.

Por que isso é importante

Cronograma de empregos e treinamento estendido: O compromisso do projeto com 75 empregos diretos e mais 12.000 horas de treinamento técnico para mais de 2.000 pessoas permanece intacto, mas as oportunidades de emprego local começam agora um ano depois do inicialmente planeado.

Ex-trabalhadores do carvão ainda esperando: O governo de Portugal tem estendeu o apoio salarial três vezes através do Fundo Ambiental para cobrir ex-funcionários da fábrica do Pego, à medida que continuam os atrasos na transição.

Fornecimento de energia do data center atrasado: O perfil de carga de base híbrida – raro entre os projetos renováveis ​​– visa consumidores de grande escala, mas o estado operacional está agora firmemente definido para 2027, e não para 2025 ou 2026.

Economia regional no limbo: A demolição da antiga infra-estrutura do carvão começa em Março de 2026criando 80 empregos temporários, mas a principal injeção económica aguarda até o início da construção no próximo ano.

O que o projeto irá entregar

O plano de reconversão da Endesa transforma o sítio do Pego num hub híbrido renovável combinando dois parques eólicos, cinco usinas solares fotovoltaicas e o que a empresa descreve como O maior sistema de armazenamento de baterias da Europa. A configuração foi projetada para imitar a geração de energia de carga de base – saída estável e previsível – tornando-a particularmente atraente para data centers e clientes industriais que não toleram fornecimento intermitente.

O projeto também inclui um Eletrolisador de 500 kW para produzir hidrogénio verde, visando inicialmente clientes industriais na região. Isto posiciona o local como uma âncora potencial para a nascente economia do hidrogénio em Portugal, embora o eletrolisador represente uma pequena fração da capacidade total.

Com um investimento total pairando em torno 600 milhões de eurosa reconversão do Pego está inserida no âmbito mais amplo da Endesa Plano estratégico 2026-2028que aloca 10,6 mil milhões de euros a nível mundial e 3 mil milhões de euros especificamente para energias renováveis. A empresa, o maior fornecedor de electricidade de Espanha e o mais recente grande promotor de energias renováveis ​​em Portugal, registou 2,198 mil milhões de euros em lucro para 2025um aumento anual de 16,4%, o que lhe confere um amplo apoio financeiro para o compromisso do Pego.

Por que os atrasos continuam se acumulando

O projeto está dividido em quatro grupos de licenciamentocada um navegando pelo labirinto de aprovação ambiental de Portugal em velocidades diferentes:

Grupo 1 (Parque Eólico e Conexões à Rede de Aranhas) garantiu uma título ambiental favorável condicionalsuperando o primeiro grande obstáculo.

Grupo 2 (parque eólico Cruzeiro, subestação e linha de transmissão) detém Declaração de Impacto Ambiental (DIA) favorável condicionalo que significa que pode prosseguir, mas deve atender a requisitos específicos de mitigação.

Grupo 3 (usinas solares Atalaia e Concavada e infraestruturas associadas) receberam um parecer de execução desfavorável e aguarda a aprovação final após a apresentação de uma proposta revista – este continua a ser o segmento mais problemático.

Grupo 4 (centrais fotovoltaicas Helíade e Torre das Vargens mais linha de alta tensão) obtiveram parecer ambiental favorável condicional. Os ajustes recentes incluem o enterramento de linhas de média tensão e a remoção de uma área de desenvolvimento de 60 hectares para reduzir o impacto ecológico.

CEO da Endesa José Bogas reconheceu publicamente os atrasos em Fevereiro de 2025, afirmando que embora tenha ocorrido “algum atraso”, a empresa estava a cumprir todos os compromissos sociais, incluindo a formação dos trabalhadores e o envolvimento da comunidade. Diretor Financeiro Marco Palermo enfatizou que a empresa esperava garantir todas as autorizações necessárias ao longo de 2025 para permitir fluxos de investimento até o final do ano, embora esse cronograma tenha evidentemente diminuído ainda mais.

O que acontece com a antiga infraestrutura de carvão

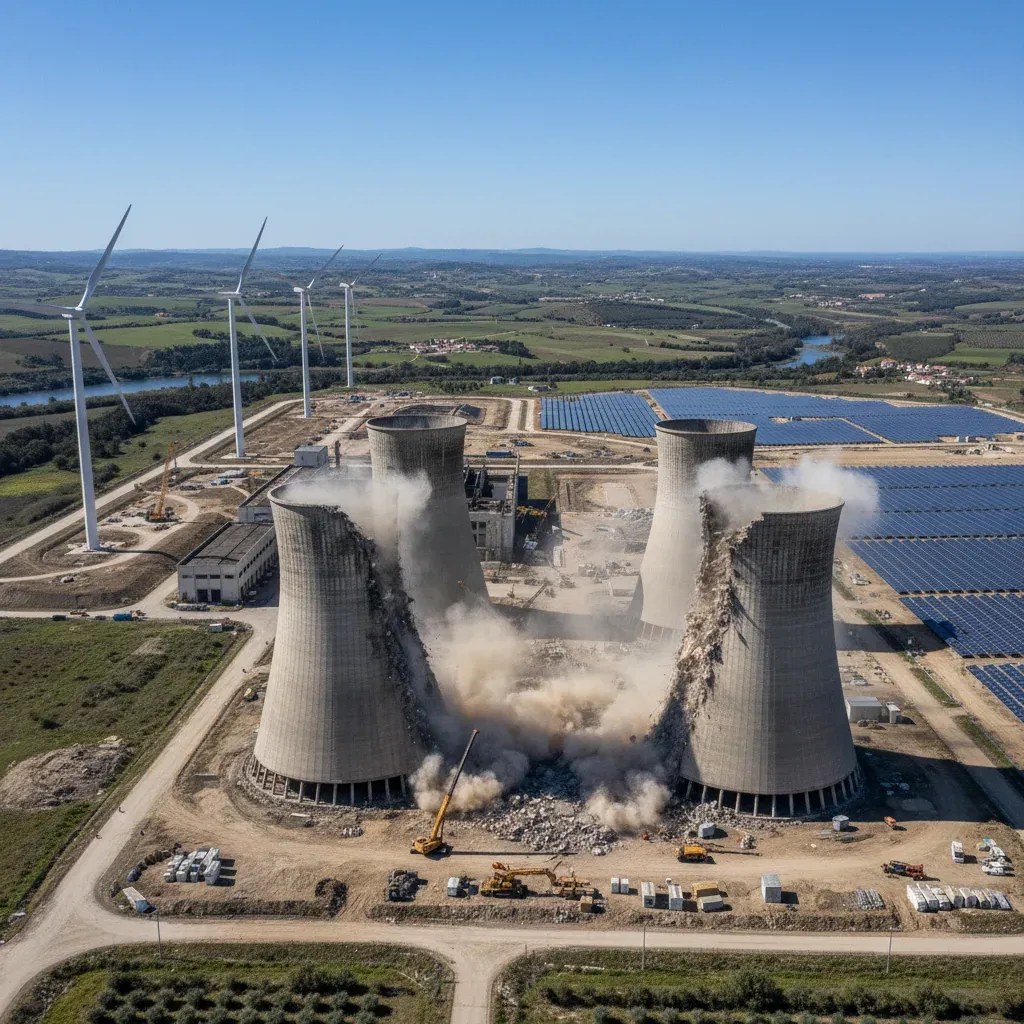

Enquanto a Endesa navega no labirinto de licenciamento do novo complexo renovável, Tejo Energia—o consórcio que explorava a central a carvão do Pego—começa demolição das antigas torres de resfriamento e estruturas associadas em março de 2026. Esta desmontagem, que deverá durar aproximadamente três anosrestaurará a terra às condições iniciais e criará aproximadamente 80 empregos temporários.

O trabalho de desmantelamento decorre paralelamente à fase de autorização do projecto renovável, o que significa que o local estará num estado de desconstrução e preparação simultâneas até 2027. Para os trabalhadores e empreiteiros locais, isto oferece uma ponte de emprego de curto prazo, embora fique muito aquém das posições permanentes que o centro renovável promete.

Impacto sobre expatriados, investidores e operadores de data centers

O atraso do Pego tem consequências tangíveis para além da região imediata. Portugal posicionou-se como um principal destino de data center europeualavancando uma governação estável, preços de eletricidade competitivos e uma rede renovável crescente. O desenho de carga de base híbrida do projecto Pego foi explicitamente concebido para servir este sector, oferecendo perfis de energia que reduzem a dependência de reservas fósseis durante períodos nublados ou sem vento.

Para operadores de data center e investidores em infraestrutura em nuvem explorando Portugal, o cronograma de 2027 significa esperar mais tempo por uma opção de consumo renovável dedicada e em grande escala. Os concorrentes em Espanha, na Alemanha e nos países nórdicos estão a avançar com projetos semelhantes mais rapidamente, minando potencialmente a vantagem de Portugal como pioneiro na computação alimentada por energias renováveis.

Expatriados e trabalhadores remotos concentrados em Lisboa, Porto e Costa de Prata podem notar efeitos indiretos: a implantação mais lenta de infraestruturas de energia verde pode restringir a capacidade de Portugal de cumprir as metas de descarbonização da UE, potencialmente desencadeando impostos mais elevados sobre o carbono ou ajustamentos dos preços da energia no futuro.

Investidores nas energias renováveis ​​portuguesas Deve-se notar que a saga do Pego reflecte uma fricção mais ampla que permite a existência de atritos em toda a Península Ibérica. Embora a solidez financeira da Endesa isole este projecto do risco de cancelamento, os atrasos sublinham a importância do factoring Reservas regulatórias de 18 a 24 meses em qualquer modelo de desenvolvimento energético português.

Compromissos Sociais e Resposta Comunitária

A Endesa enfatizou repetidamente a sua plano de desenvolvimento social e econômico para a zona de Abrantes, incluindo contratação prioritária para ex-trabalhadores da central de carvão do Pego. A empresa lançou o Escola Rural de Energia Sustentável (Escola Rural de Energia Sustentável) em Abrantes, anunciando em janeiro o seu calendário formativo 2026. O currículo concentra-se em habilidades diretamente aplicáveis ​​à construção, operação e manutenção de usinas renováveis ​​– cruciais para uma força de trabalho em transição de combustíveis fósseis.

Apesar dos atrasos, os relatórios disponíveis indicam resistência organizada mínima ou protesto público da comunidade local. As repetidas prorrogações do governo português apoio salarial através do Fundo Ambiental– financiados através da compensação pela Transição Justa da UE – protegeram os antigos trabalhadores do choque económico imediato, embora a incerteza em torno dos prazos de criação de emprego crie um padrão de retenção precário.

Os municípios locais e as agências de desenvolvimento regional consideram o projecto essencial para prevenir o declínio económico em Abrantes e cidades vizinhas, que dependiam fortemente do emprego directo e indirecto da central a carvão. O 75 empregos permanentes prometidos pelo centro renovável representam apenas uma fração da antiga força de trabalho da central a carvão, tornando as iniciativas de formação e melhoria de competências críticas para evitar a deslocação a longo prazo.

Como Portugal se enquadra na saída do carvão da Europa

A reconversão do Pego situa-se num onda continental de transformações de usinas termelétricas. Em toda a Europa, os países estão a correr para fechar infraestruturas de carvão e reaproveitar instalações industriais para geração renovável:

Suécia, Áustria e Bélgica desactivaram completamente as suas frotas de carvão – Bélgica em 2016, Áustria em 2020, Suécia em 2020. França fechou sua última usina a carvão em 2022, Portugal seguiu-se o encerramento do Pego em 2023, e o Reino Unido fechou sua última instalação de carvão em Ratcliffe-on-Soar em 2024.

Alemanhaapesar da sua maior dependência do carvão, cumpriu a sua meta de redução para 2028 três anos antessuperando a meta em 10%, e visa a eliminação total do carvão até 2038. Polôniasede da maior central de carvão da Europa, em Bełchatów, está a estudar um plano de transição que substituiria a maior parte da produção de lenhite por 11 GW de energia eólica e solar apoiado por baterias, prevendo-se que as reservas de lenhite se esgotem até 2036.

de Portugal EDP está a transformar as suas antigas centrais térmicas de Sines, Carregado e diversas instalações espanholas em “centros verdes” integrando hidrogênio verde, energia solar, mini-hidrelétrica e armazenamento de bateria, visando Produção 100% verde até 2030.

Em 2024, energia solar superou a geração de carvão pela primeira vez em toda a União Europeia, representando 11% da produção de eletricidade versus carvão 10%. Energias renováveis ​​representadas coletivamente 47% da eletricidade da UE em 2024, com a energia eólica e hídrica contribuindo 38% e 26,4% do total renovável, respectivamente.

O projecto Pego de Portugal reflecte estas tendências continentais, mas destaca a fricção inerente à reaproveitamento de locais industriais legados: embora a visão seja clara e o financiamento seguro, navegar na legislação ambiental, na integração da rede e na transição social continua a ser uma tarefa plurianual, mesmo em climas regulamentares favoráveis.

O que vem a seguir

A linha do tempo revisada da Endesa coloca início da construção com firmeza em 2027com a expectativa de que todos os quatro grupos licenciadores tenham obtido as aprovações ambientais finais até o final de 2026. As divulgações financeiras e os documentos de planejamento estratégico da empresa continuam a classificar o Pego como um “projeto estrela” dentro do seu portfólio renovável, sinalizando que não há recuo apesar dos atrasos.

Para os residentes em Portugal, a conclusão prática é simples: o centro renovável do Pego continua no bom caminho, mas os seus benefícios económicos e ambientais—criação de empregos, investimento regional, energia de base descarbonizada– chegue mais tarde do que o prometido. Quem estiver na zona de Abrantes deverá monitorizar a Escola Rural programas de formação como a oportunidade mais imediata para aquisição de competências e emprego futuro.

Os operadores de centros de dados e os consumidores de energia industrial devem planear estratégias alternativas de aquisição de energias renováveis ​​para 2026-2027, tratando o projeto Pego como um Ativo operacional 2028+ em vez de uma opção de compra a curto prazo.

A reconversão do Pego testa, em última análise, se Portugal pode executar a transição energética ao ritmo que os seus compromissos climáticos exigem – ou se a fricção regulamentar e administrativa continuará a esticar os prazos muito além das normas da indústria.
